您的位置:新时代文明实践文艺志愿服务 > 服务项目 > 正文

“寻找美术符号 助力乡村振兴”山东省美协新时代文明实践文艺志愿服务项目

来源:山东省文联组联部    时间:2022-08-23 16:03:08.81

一、项目简介

“文艺进万家  健康你我他”“寻找美术符号  助力乡村振兴”山东省美协新时代文明实践文艺志愿服务项目(以下简称项目)是山东省文联、山东省美协贯彻落实党的十九大精神,全面推进乡村振兴战略的具体举措,是在认真贯彻“文艺进万家  健康你我他”的工作理念的基础上探索服务方式、创新服务内容的美术志愿服务项目,致力于建设“永不落幕的基层文艺大舞台”,打通美术工作服务群众的“最后一米”。目前已在山东省16市开展各类活动465场次,参与美术志愿者4433人次(其中新文艺群体人数1821 人,占比41.1%),培训美术志愿者骨干2206 人次,创作作品数量约14400幅,绘制墙体绘画157059平方米,受众人数约191万人,惠及全省77个县市区的350余个乡镇(街道)、209个村(社区)。项目实施期间,逐渐形成鲜明特点:

一是美术志愿服务的本地化、常态化。各市美协按照“一市一品牌,市县有区别,村镇有特色,墙上有体现”实施项目,美术志愿者、“美术符号”、美术服务、受众群体均在同一个地域内,因此在人文历史、风土人情、情感体验等方面都存在归属感、亲切感,这就为项目的顺利实施提供了天时、地利、人和的优渥条件,美术志愿者的服务、创作都可以带着浓浓的情感,而且志愿者与受众处于同一地域,志愿服务活动可以随时开展,项目随时根据受众需求提供服务,同时志愿服务也会更加接地气、更加精准。

二是服务项目的品牌化、符号化。项目在山东16市同步开展,各环节均使用统一的项目名称和标识,形成了同一时间段、多地域、同主题、多角度的集中宣传报道,新闻传播效应使项目品牌迅速在全省范围内打响。在符号的寻找和打造中,一批家喻户晓的符号通过国画、油画、墙体彩绘、农民画、瓷板画等形式出现在网络、展厅、街头巷尾,持续扩大了项目影响力,强化了项目品牌形象。其中,重点“美术符号”有:泰安市的泰山、肥城桃,济宁市孔子、孟子,济南市的平阴玫瑰、章丘大葱,潍坊市的杨家埠年画、潍坊风筝、寿光蔬菜,烟台市的龙口粉丝、栖霞苹果,滨州市的沾化冬枣,淄博市的陶瓷、琉璃,菏泽市的牡丹,枣庄市的峄城石榴,青岛市的崂山、胶州大白菜,临沂市的临沭柳编、平邑金银花,日照市的绿茶,威海市的成山头、海草房,聊城市的景阳冈、东阿阿胶,德州市的乐陵小枣……

1-“寻找美术符号  助力乡村振兴”项目在中国文联十一大、中国作协十大期间专刊宣传(山东省美协提供).jpg

“寻找美术符号  助力乡村振兴”项目在中国文联十一大、中国作协十大期间专刊宣传

2-2021年4月16日,“寻找美术符号  助力乡村振兴”十六市同步启动会议在滨州召开。图片为启动会议现场(摄影:高仁贵).jpg

2021年4月16日,“寻找美术符号  助力乡村振兴”十六市同步启动会议在滨州召开。图片为启动会议现场(摄影:高仁贵)

三是推动优秀传统文化创造性转化、创新性发展。项目对我省优秀传统文化、特色鲜明的非物质文化遗产、民间技艺等进行创造性转化和创新性发展,以美术的形式,使其在守正创新中焕发新的生机与活力。潍坊市杨家埠与天津杨柳青、苏州桃花坞并称中国木刻版画三大产地,2006年杨家埠木版年画经国务院批准列入第一批国家级非物质文化遗产名录。围绕这一典型“美术符号”,潍坊市寒亭区美协在相关部门的肯定和支持下,组建了一支二十多人的美术志愿服务队,负责杨家埠、狮子行两村的墙绘。为提高队员的审美素养和创作水平,山东师范大学韩玮教授进行了专题辅导授课。经过数月奋战,完成了总面积4000 多平方米的杨家埠村、狮子行村以传统木版年画为主题的墙绘作品,受到村民、游客的广泛好评与喜爱。淄博市美协集中组织美术志愿者深入挖掘齐国故都、聊斋故里、琉璃之乡、世界足球起源地、中国陶瓷文化发祥地等文化资源寻找地域美术符号,特别是结合陶瓷烧制工艺完成的瓷板画作品,艺术性强、主题鲜明、特色突出,经久耐用且便于异地组装,用艺术的形式讲好淄博故事,助力乡村振兴。

四是“打造没有围墙、永不落幕的乡村展厅”。把优秀美术作品和“美术符号”留在乡村社区,突破作品的时空限制,让百姓在家门口欣赏美术作品,感受文化艺术的熏陶。临沂市美协精选临沂美术志愿者在全国大型展览中的入选获奖作品,将作品内容与本地区紧密相关的制成写真喷绘后安装在乡村社区的大街小巷,这些喷绘作品与现场绘制的墙绘作品相互呼应,真正把优秀美术作品送到了百姓身边,在乡村社区呈现一场没有围墙、永不落幕的展览。

五是从“文化惠民”到“文化富民”。项目在设计之初,便提前规划了从“文化惠民”到“文化富民”的路径,乘着国家实施乡村振兴战略的东风,通过美术志愿服务来挖掘一批典型“美术符号”,打造一批美丽乡村,将“美术符号”转化为助力乡村振兴和经济社会发展的具体举措,从精神文化助力向产业助力转化。泰安市岱岳区美协结合村貌实际、风土人情及地域文化,选择沿村主线墙体和群众公共活动空间进行墙绘创作,把泰山文化、“挑山工精神”融入了新农村建设和日常生活中。道朗镇北张村在美术志愿者的帮助下把整个村子打造成了色彩缤纷、环境优美的特色村落,无数游客慕名而来,为此村里还开设了多家精品民宿、咖啡厅等,大大增加了村民收入,提高了村民的生活水平,促进了乡村的经济发展和文化建设。

3-2021年11月28日,山东省“寻找美术符号 助力乡村振兴”首届成果展暨专题培训在临沂开幕。图片为开幕式现场(摄影:高仁贵).JPG

2021年11月28日,山东省“寻找美术符号 助力乡村振兴”首届成果展暨专题培训在临沂开幕。图片为开幕式现场(摄影:高仁贵)

成果展期间,领导嘉宾及学员在临沂市兰山区下艾崮村参观临沂市优秀美术作品进乡村示范点(山东省美协提供)

二、项目背景分析

文化是乡村振兴战略的灵魂所在,文化活动是村民最喜爱和乐于接受的宣传方式。

(一)项目背景

山东地大物博,历史文化底蕴深厚。美术传统绵延千年,根植于乡野沃土。孔子、孟子,泰山、黄河,沂蒙精神、“挑山工精神”等人文、自然、文化符号或元素具有鲜明地域特色,中国画、油画、水彩、粉画、年画、剪纸、风筝艺术、农民画等创作队伍庞大。乡村文化振兴是“乡村振兴战略”的题中应有之义。乡村文化振兴是全面建设社会主义现代化强国的重大历史任务,是新时代做好乡村精神文明建设工作的总抓手。项目紧密围绕时代背景,以临沂市“沂蒙精神”,潍坊市寒亭区(杨家埠)的木版年画、寿光市蔬菜,淄博(世界足球起源地)齐国蹴鞠、聊斋故里(蒲松龄),东营黄河文化、石油文化,泰安“挑山工精神”、泰山等各市特色打造一批代表性“美术符号”,用美术作品、美术符号、美术志愿服务引领农村新风尚,使乡村文明焕发新气象,使“文化惠民”转化为“文化富民”。

(二)需求分析

群众精神文化生活亟待填补、充实。当前,我省经济发展取得巨大成就,人民对精神文化的追求和对美好生活的向往逐渐增强。省美协在多次调研中发现,广大乡村群众对精神文化有了更深层的需求。首先,乡村环境需要改善提高,群众不仅希望村内整洁美观,还要有文化艺术元素的点缀。其次,要留得住乡愁,具体来说就是体现当地风土人情或者地理文化特色,要有家的符号感知。最后,要加强乡风文明建设,要与时俱进。美术志愿者队伍庞大,潜力有待激发。目前,山东省拥有中国美协会员1700 余人,省美协会员7100 余人。美术创作、美术志愿者、美术志愿服务活动的效能有巨大开发潜力。“寻找美术符号  助力乡村振兴”山东省美协新时代文明实践文艺志愿服务项目,将有效拓展美术志愿者就地开展志愿服务的路径,有利于形成志愿服务常态化、本地化局面,不断满足人民群众的新需求、新期待。

(三)项目意义

项目是山东省美协发挥协会优势带动基层美术志愿者梳理、挖掘本地特色美术符号,打造地方文化名片,提高美术队伍创作水平的创新服务,实现以美术助力乡村成为百姓安居乐业的精神家园,打造留得住青山绿水,记得住乡愁,也吸引得了游人的新时代美丽乡村。

5-2022年1月5日,山东省“寻找美术符号 助力乡村振兴”首届成果展淄博巡展展览现场(摄影:高仁贵).jpg

2022年1月5日,山东省“寻找美术符号 助力乡村振兴”首届成果展淄博巡展展览现场(摄影:高仁贵)

6-2022年1月18日,山东省“寻找美术符号 助力乡村振兴”首届成果展青岛巡展在宝龙美术馆开展。图片为展览现场(摄影:高仁贵).JPG

2022年1月18日,山东省“寻找美术符号 助力乡村振兴”首届成果展青岛巡展在宝龙美术馆开展。图片为展览现场(摄影:高仁贵)

三、项目目标

(一)总目标

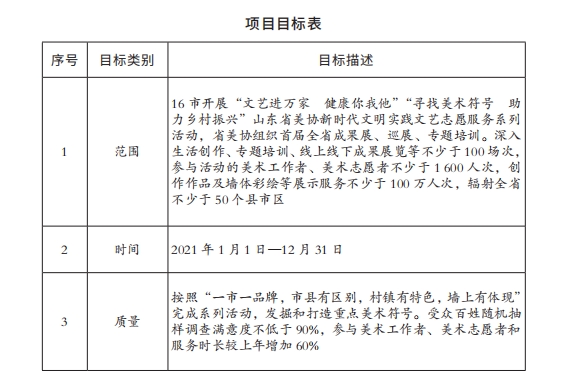

在全省 16 市开展“文艺进万家  健康你我他”“寻找美术符号  助力乡村振兴”山东省美协新时代文明实践文艺志愿服务系列活动,培养带动一批常驻群众身边的基层美术志愿者,让更高水平的文艺服务“飞入寻常百姓家”,打通宣传群众、教育群众、服务群众的“最后一公里”。发掘和打造一批各具特色的美术符号,为乡村振兴铸魂赋能,实现美术与乡村振兴的有机融合和共生互进,并逐步实现从“文化惠民”转化为“文化富民”,更好地满足人民群众对美好生活的新期待。

(二)具体目标

深入生活创作、专题培训、线上线下成果展览等各类活动不少于100场次,参与活动的美术工作者、美术志愿者不少于 1600人次,创作作品及墙体彩绘等展示服务不少于100万人次,辐射全省不少于50个县市区。

杨柳雪农业墙体彩绘(山东省美协提供)

青岛市西海岸新区王台镇沙沟村喜鹊山墙绘作品《万象更新》主创:戴淑娟,组员:张静、张振英、江晓辉、黄晓洁(山东省美协提供)

(三)中期目标

一是项目第一年度打造的特色“美术符号”,由省美协精选审核后,在第二年度项目实施过程中可向所在地市授牌(拟定写生创作基地、好品山东特色基地等)。二是通过项目实施,发现和打造地域“美术符号”鲜明的市乡村,逐步向旅游、生产或者促进经济发展转化或与之结合,项目实施集中

成片区域将由省美协牵头相关单位打造乡村旅游打卡村。

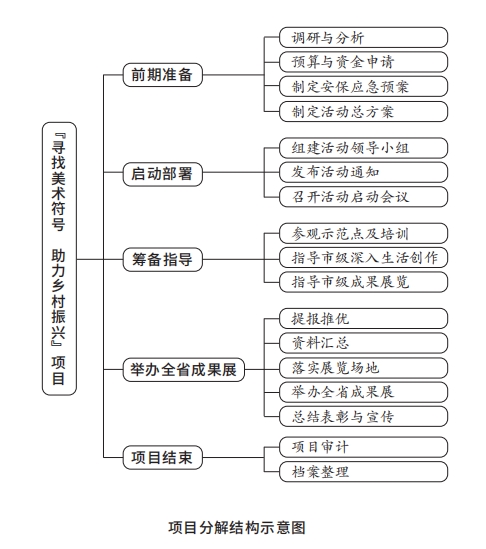

四、组织管理

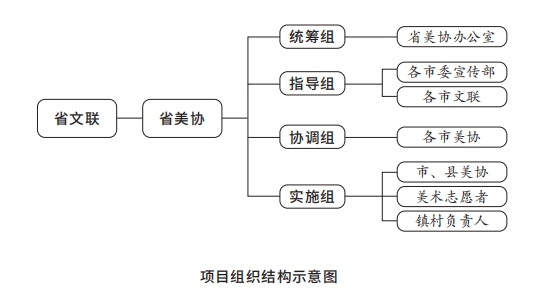

项目由山东省美协总体策划统筹,各市美协负责本市活动推进,所辖县美协、乡村文化站负责配合落实。

项目团队在山东省美协驻会常务副主席的领导下,由秘书长牵头,办公室完成项目整体性推进工作。各市美协主席、秘书长协调本市活动。各市、县美协,美术志愿者和村镇负责人实施。项目组织机构和人员确定后,在启动仪式上,对各市美协主席、秘书长同步培训,下发项目实施方案、设计方案,明确工作要求,掌握流程方法。在实施过程中,要密切联合美术工作者、创作者和镇村负责人,根据本地人民群众喜闻乐见的文艺题材、乡土民情,精准对接,“百姓点单”,以艺术的形式满足人民群众对美好生活的新期待。

五、项目实施

项目由山东省美协进行顶层设计并制定统一方案,16市美协分头组建业务水平高、服务质量好的美术志愿者队伍,坚持“以人民为中心”的创作导向,引导美术工作者、美术志愿者深入研究,深入生活,扎根人民,特别是要由本地美术志愿者寻找和发现本地的历史人文、乡风民俗、故事传说、城乡风貌、名优特产等,提炼美术元素、锤炼美术符号,提升乡村振兴的内在品质和文化气质,增强广大人民群众的文化自信,激发美术家的创造力和美术志愿服务彰显出的凝聚力、感召力。项目以“一市一品牌,市县有区别,村镇有特色,墙上有体现”为品牌特色,按照“建队伍、搞培训、出成果、真实用”四个工作步骤扎实开展。实际工作中,可重点组织深入生活创作、骨干培训、作品创作、成果展览的“集创培展”一站式服务。其中,集,是深入生活,收集美术素材;创,是创作具体美术作品;培,是培训美术骨干;展,是举办省市成果展览。具体如下 :

1.深入生活创作。各市县的深入生活创作、作品创作(特别是墙体绘画)要结合本地域人文历史、自然风貌,选择出具有当地特色的“美术符号”。

2.作品创作。各市县美术志愿者深入生活后提炼出当地的美术元素,要带着情感、思考来创作具有本地特色的美术作品,以激发乡村文化发展的内生动力,助力乡村旅游经济发展。

3.骨干培训。省美协志愿者深入市、县、乡、村,对具有一定创作能力的美术志愿者进行写生、创作指导,以提升队伍的服务意识、服务能力和专业素养,形成一支常态化服务本地美术发展、提供美术志愿服务的高水平志愿者队伍。

4.成果展览。成果展览分为省、市两级。市级美协展出本地区的“美术符号”创作作品。各市美协向省美协推荐 10 件优秀作品,省美协组织专家审核,审核后的作品在“文艺进万家  健康你我他”“寻找美术符号  助力乡村振兴”山东省美协新时代文明实践文艺志愿服务首届成果展上展出,进一步强化项目主题,凸显品牌效应、符号效应。

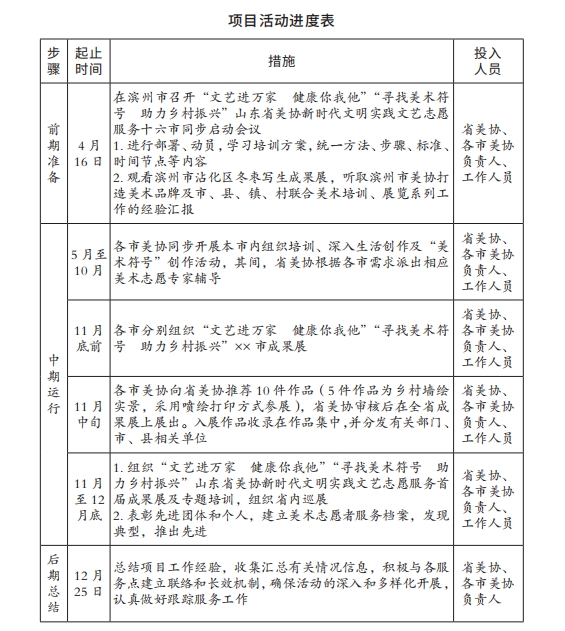

六、项目进度

项目活动范围广,工作内容多,为高效便捷工作,概括出项目的核心工作。

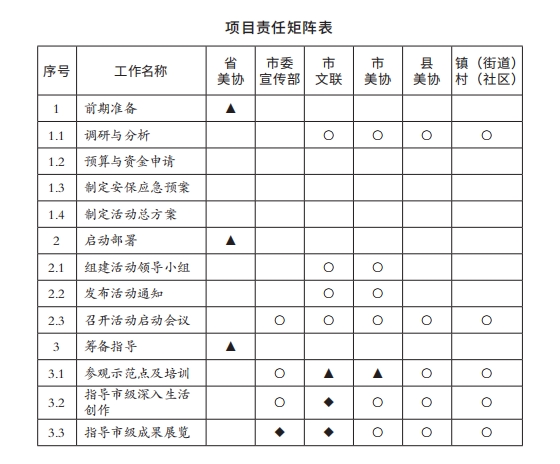

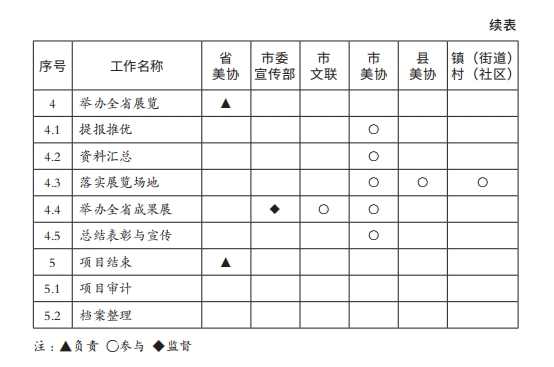

七、责任矩阵

省美协负责综合协调、做好顶层设计;市美协负责上传下达、联络督导;县(县级市、区)美协负责组织实施、落实到位 ;乡镇(街道)配合县(县级市、区)美协做好具体工作。市级美协牵头成立工作组。主要负责人担任组长,县(县级市、区)美协为小组成员,主要负责人担任副组长,相关工作人员担任组员。向下完善基层组织建设。工作组建立通讯录,组建微信工作群,完善上下联络体系。

八、时间进度

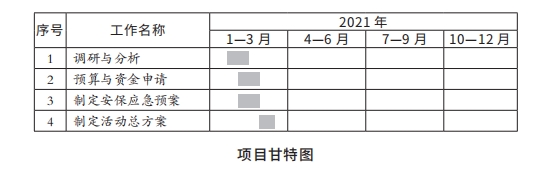

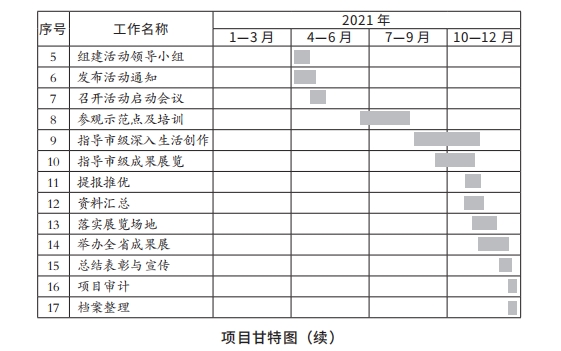

为准确编制项目进度计划,项目负责人确定各项工作的先后关系,预估各项工作的工作量和延续时间。经过各方讨论、分析,综合资源供应、保障条件、工作效率等情况,项目团队依据项目工作分解结构和有关限制约束条件等,制订了以甘特图表示的项目进度计划。

九、项目资源和费用

项目在计划阶段对各项工作所需的资源和费用进行详细的计划、预估。执行阶段,相关责任人根据实际情况完成资源和费用计划管理表。总结收尾阶段,项目组统计汇总省美协的资源费用数据,评估活动的整体资源消耗,并与活动效果进行对比分析,不断改进提高未来活动的能效和水平。项目所需资源与经费由财政支持和自筹两块组成。其中,省美协主要负责项目资源与经费(包括申请财政支持):项目整体展览展示设计、启动仪式及培训、专家授课辅导、省级成果展、作品集、活动重点宣传、摄影摄像、相关交通食宿等,所需费用约为 40 万元。各市美协(自筹)负责本市活动过程中的美术志愿者、车辆、展览相关、创作材料(墙绘)、摄影摄像等资源和经费。

 十、考核激励

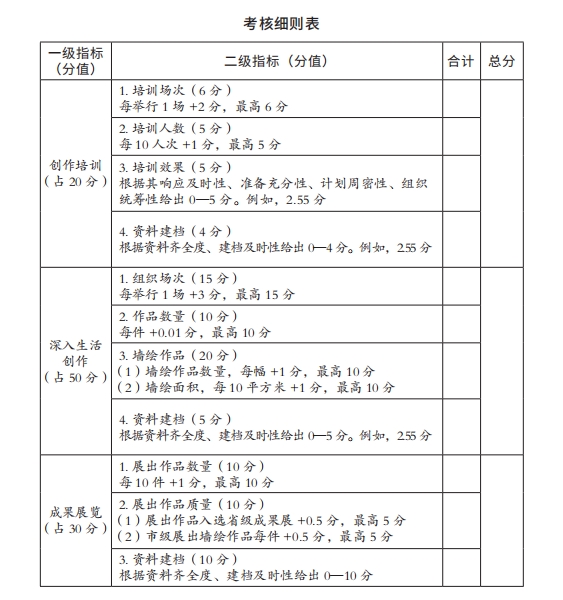

(一)考核机制

为确保公平性,项目考核需明确具体指标,以定量和定性相结合的办法对参与单位或个人进行评价。

(二)激励机制

单位或团体的激励,打分评价由省美协负责。

本年度文艺志愿服务结束时,省美协分别对市、县(市、区)美协进行评价,评出先进单位并颁发奖牌。各级优秀基层组织负责人可在上一级协会发展工作中优先考虑。个人由其所在市、县(市、区)美协组织完成评优并推荐上报。省美协复核后予以表彰并颁发证书,具体细则如下:

一是在所有参加美术志愿服务活动的志愿者中,根据综合表现,分别评选出部分省级、市级、县级优秀美术志愿者。

二是各级优秀美术志愿者可在同级美术家协会开展的评先树优等工作中重点推荐,记入个人发展业绩档案。

此外,对在文艺志愿服务工作中表现恶劣或者影响协会声誉的个人给予通报批评,情节严重者,取消其会员资格。

十一、风险分析

项目中采风、创作、展览等环节可能会遇到风险和干扰因素,因此项目团队采取了以下措施:

一是在项目的生命周期内及时监控风险状态。定期检查应对措施的实施情况和有效性,根据需要升级、补充或改变应对措施,并在项目例会中对全体成员进行报告。

二是可能发生的风险类别有:深入生活创作、墙绘创作过程中人身安全风险(4—10 月);成果展览期间的作品运输、布展等损坏风险(8—11 月);提报推优过程公正性风险(10—11 月);数据统计不准确风险(10—11 月)。

三是新冠肺炎疫情防控措施。在疫情防控的特殊时期,项目所涉人员要提高疫情防控意识,不前往疫情中高风险地区,在各环节中要全程佩戴口罩,及时做好自身及环境消杀工作 ;严控现场人员数量与安全距离,严格遵守当地疫情防控要求,及时向所在地区责任部门汇报特殊情况等。

十二、项目控制

(一)沟通机制

建立项目工作微信群。及时、畅通地传达相关信息和文件。定期沟通项目进程。由项目负责人根据项目进度,与各市美协负责人交流工作进展,协调解决项目实施过程中的问题,促进各项工作有序开展。

(二)项目控制

项目开展过程中,省美协对项目进行总体把控,市美协对本市活动进行把控:

1.状态跟踪。在项目执行过程中,以项目计划和目标为基础,省美协、市美协分别安排专人及时跟踪、记录职责范围内活动进展情况,对活动过程中的视频、照片、数据及有关资源进行梳理、统计和存档。例如,各市、县美协落实省美协布置工作任务,组织调研地方美术特有“符号”,然后确定可转化的美术项目,开展美术深入生活创作、展览活动。利用网络平台,组建各市、县工作人员联络群,确保活动布置与问题反馈渠道畅通。每场深入生活创作、展览留存资料包括 :高清图片(不少于15张,JPEG格式电子版照片,单幅照片不小于3M),创作心得、符号意义等文字材料(不少于300字),重点活动视频(不少于20分钟视频,格式为 AVI/MPEG/WMV/MP4)。将网络推广与展厅展览相结合,对有代表性的“美术符号”作品进行线上推介,深入挖掘符号背后的历史与时代意义,扩大活动的持续影响力。在深入生活创作、展览活动前,邀请媒体进行活动报道,不少于3家媒体宣传。

2.偏差分析。省美协定期跟进各市项目执行情况,动态分析出现的偏差和可能出现的偏差。

3.偏差调整。省美协根据各市美协的活动进程,通过电话、微信群和现场参与等方式,对各市美协项目执行中的偏差进行调整、规范,优化工作思路与方法。
